GNSS與全站儀聯合作業
目前在我國,獲取數字地圖的主要方法有三種:原圖數字化,航測數字成圖,地面數字測圖。但不管那種方法,其主要作業過程均為三個步驟:數據采集,數據處理及地形圖的數據輸出。

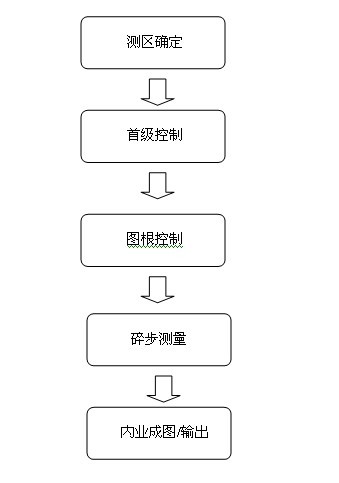

隨著測繪科學技術的發展,傳統的測圖方法正逐步被不斷涌現的新儀器、新設備、新技術、新方法所取代。GNSS與全站儀聯合進行數字化測繪地形圖就是一種行之有效的新方法。在我們進行數字化測圖的工作中一般的流程是:
一、 測區確定:
作業單位根據甲方的要求確定好作業的測區,確定好作業區域后以便根據作業區域的大小,劃分作業塊,和進行首級控制點及圖根控制點的選取。
二、首級控制:

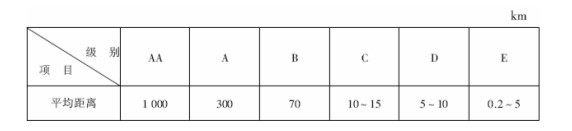

在確定好作業區域后,我們就要根據測區的情況來布設控制點,目前可使用《全球定位系統(GNSS)測量規范》的要求,目前使用GNSS進行控制測量的等級分為AA、A、B、C、D、E級幾個等級范圍,在這幾個等級范圍中,C、D、E三個等級可以使用單頻進行測量,其他的等級均要求使用雙頻GPS接收機進行測量工作。各個等級中對邊長的要求如下:
根據規范要求布設好首級控制,可使用GPS進行靜態測量(如使用登威科技代理的M6 GNSS),測量完畢后使用數據解算軟件進行解算,解算完畢后即可獲得首級控制點的WGS84坐標和地方坐標,并可以生成坐標系文件,并可以將坐標系文件拷貝到GPS手簿中,由于我們在做坐標系的時候采用了首級控制網中的所有點故精度能夠保障。
三、圖根控制
在進行完首級控制測量之后,使用首級控制做成的坐標系文件,使用RTK的模式進行圖根點的測量,在進行圖根點測量的時候根據測區的情況靈活布設,由于考慮到布設完圖根點后要使用全站儀進行地形測量,故在進行圖根點測量的時候要保證點至少要和另外的一個點能夠通視才能保障全站儀測量的時候方便定向。
四、碎步測量
在進行完圖根控制測量后,可以將圖根點的坐標數據傳輸給全站儀,全站儀即可架設在圖根點上進行碎步采集的工作了,同時GPS RTK也可以進行RTK的數據采集,采集完畢后可以講GPS和全站儀的數據輸入到制圖軟件進行制圖工作。
五、內業成圖/輸出
當所有的外業數據采集完畢后,即可進行內業的制圖工作,并將圖形制作完畢后進行成果的輸出或圖形資料的上交。
